(一)项目概况
建设方:中国移动云南公司昆明分公司
项目名称:2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程
工期:2015年9月26——9月30日(5天)
(二)配景
本项目为2015年昆明分公司4G三期第一批(4.3.1.2期)基站传输接入段单项工程,,,由于该项眼光缆到位时间较晚,,,预计到货时间至要求完工时间仅5天,,,需要完成的工程量为50个段落,,,思量到种种可能影响到工程进度的因素,,,为确保项目能在“十一”之前完工,,,并一次性通过验收,,,故制订本进度包管计划。。
(三)冲耀眼标
1、冲刺工程量:50段落。。
2、工期:至2015年9月30日止(共计5天,,,进度:10段/天)。。
3、质量指标:一次性通过验收。。
4、清静指标:0次。。

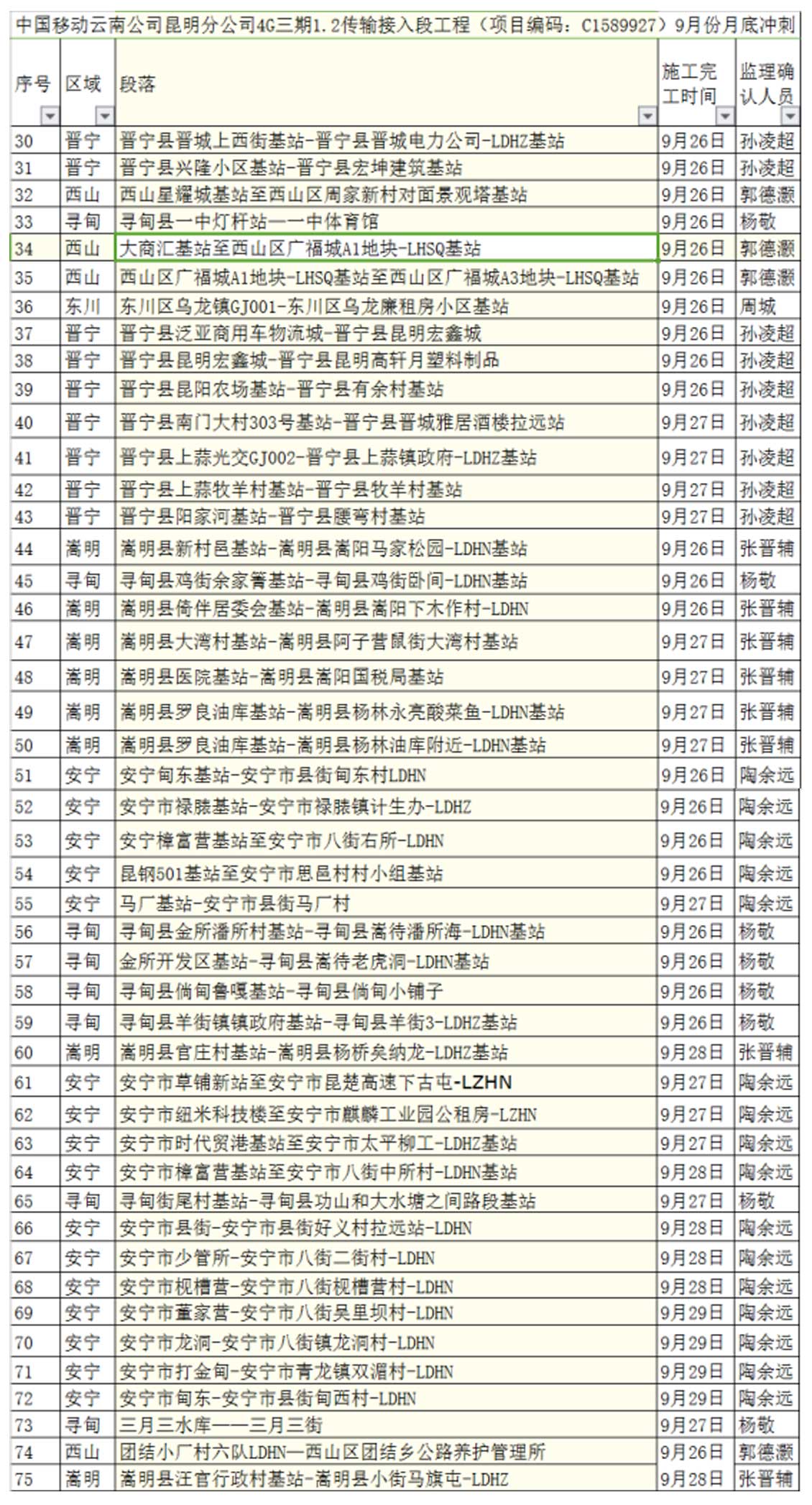

5、站点明细(部分)
(四)包管资源投入情形
1、施工队投入:13队。。
2、车辆:26台(施工车辆22天,,,物资应急车辆4台)。。
(五)进度包管效果
当月下旬,,,甲供物资按正常到位,,,XC体育凭证妄想投入施工步队13支,,,每队6人(不含驾驶员),,,在工程实验时代,,,未收到天气影响,,,阻止2015年9月30日,,,已经逾额完成冲刺使命。。获得甲方的认可。。
附图片:
XC体育公司安排冲刺使命

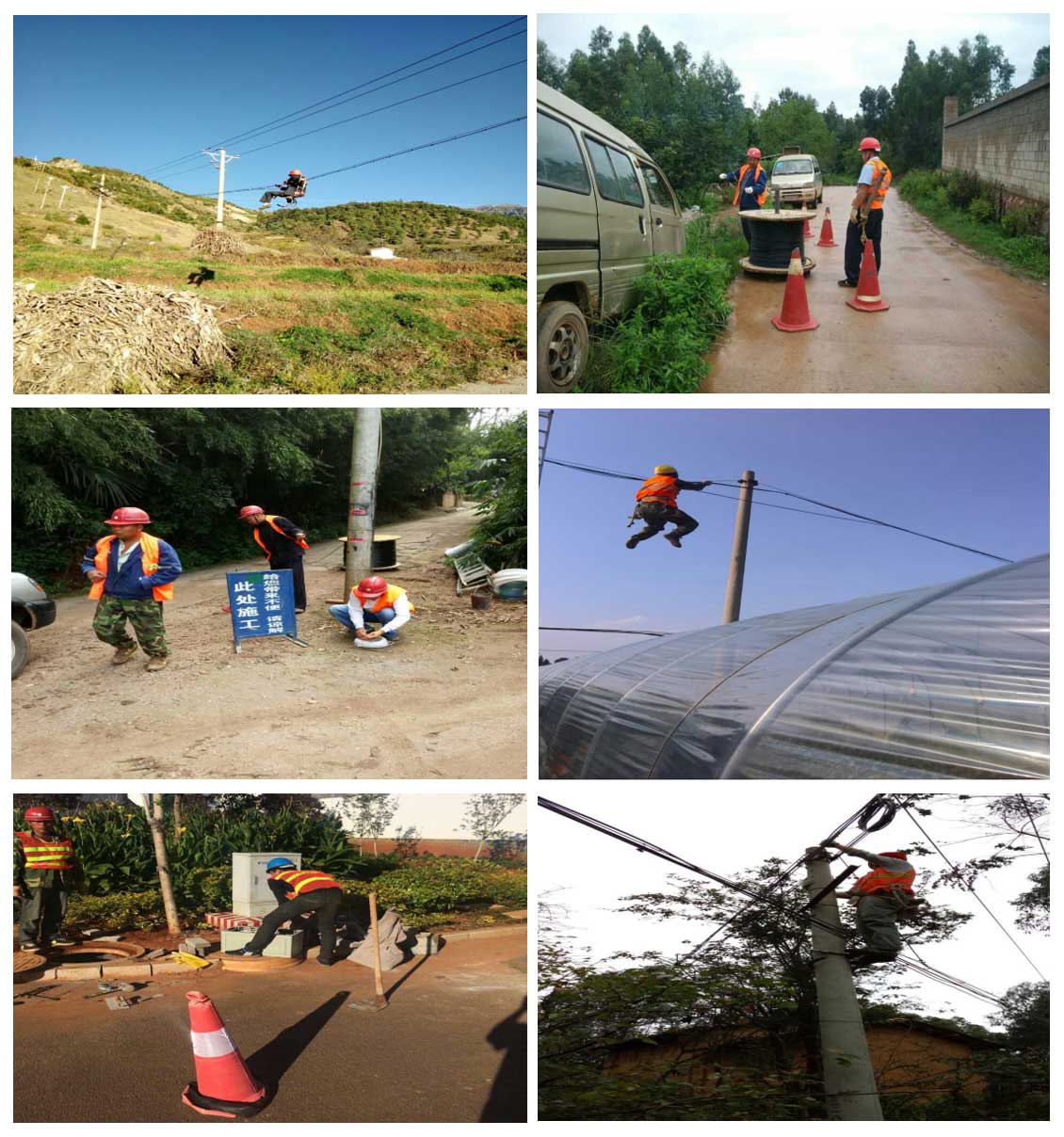

部分施工职员现场施工图片
进度执行情形
